北京超智算人工智能创新示范园项目主体结构封顶
发布时间:2026-06-04 10:00:02 作者:超级管理员 点击:0 【 字体:大 中 小 】

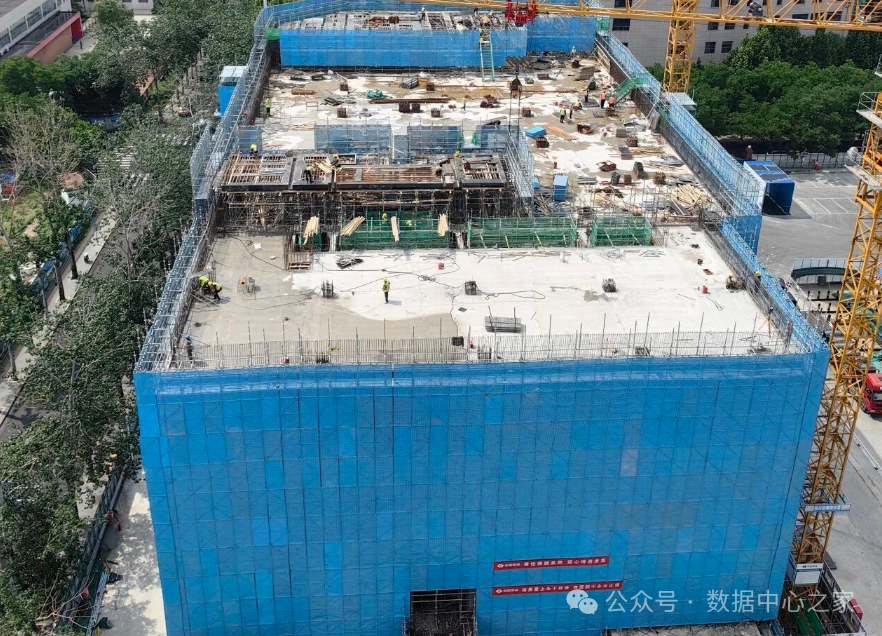

2026年6月3日,北京超智算人工智能创新示范园项目举行封顶仪式。项目于5月26日圆满完成主体结构封顶施工,顺利达成阶段性建设目标,为后续室内装修、专项验收、正式投产等工作有序推进夯实了坚实基础。

作为北京市2025、2026年“3个100”重点工程,该项目位于中关村科技园区石景山园北II区创业创新园1606-634-2地块,规划用地面积为5586.72平方米,规划总建筑面积约为14761.18平方米,涉及总投资2.58亿元,计划建设可承载9000P智算中心的产业研发用房及配套设施。
在区委区政府、各委办局及京石科创集团、实兴集团的大力支持下,建设主体北京石景山超智算科技有限公司统筹发力,通过冬季施工、春节不停工等保障举措,联合各参建单位高效攻坚、抢抓工期。
自2025年10月正式开工以来,项目仅用95天便高效完成“正负零”以下结构施工,顺利转入地上施工阶段;在此基础上,各方持续提速增效,仅用119天完成全部地上主体结构封顶,项目总建设周期仅214天。高效的建设推进,既彰显了专业高效的建设实力,也为区域同类重点工程提质增效、精工建造树立了标杆典范。
超智算人工智能创新示范园定位为集技术研发、产业集聚、应用示范与人才培养于一体的综合性人工智能产业载体。项目建成后,将成为区域人工智能产业发展的重要支撑支点,在推动人工智能与地方传统产业深度融合、优化区域产业结构的同时,精准赋能石景山区 “2+4+4” 高质量产业布局落地,加速人工智能产业集群成型,助力北京相关产业基础设施建设提速升级。
