约2.04亿元!中国移动庆阳数据中心这些工程项目拟7月开工!

发布时间:2026-06-03 13:46:19 作者:超级管理员 点击:15 【 字体:大 中 小 】

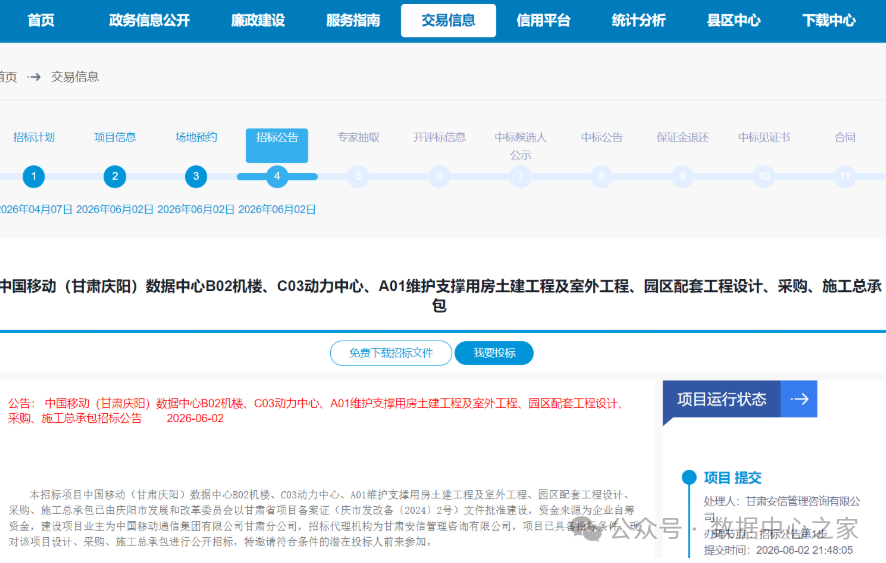

2026年6月2日,中国移动(甘肃庆阳)数据中心B02机楼、C03动力中心、A01维护支撑用房土建工程及室外工程、园区配套工程设计、采购、施工总承包招标公告发布。

中国移动庆阳数据中心这些工程项目拟7月开工!

公告显示,本次招标项目建设地点为庆阳市西峰区“东数西算”产业园区内,工程内容包括:

B02机楼土建工程:总建筑面积约25870㎡(含地下生产水池及泵房、光缆进线间,约790㎡),采用钢筋混凝土结构,地上5层、局部6层,建筑长不小于88.6m、宽不小于54.8m,建筑高度约33.4m,1-5层层高6.5m,室内外高差不小于0.6m,机房和设备运输通道活荷载不低于20KN/㎡,标准层每层4个IT机房,首层设置传输机房。

C03动力中心土建工程:总建筑面积约6030㎡,地上3层,采用钢结构,建筑长不小于60.3m、宽不小于38.5m,建筑高度约22m,1-3层层高6.9m,室内外高差不小于0.6m,平台面活荷载不低于20KN/㎡,按4层布置不少于72台室外集装箱油机及其并机室。

A01维护支撑用房土建工程:总建筑面积约6000㎡(无地下室),采用钢筋混凝土结构,地上四层或五层,标准层平面长不小于40.0m、宽不小于20.0m,建筑高度约17.1m(四层)或21m(五层),地上一层层高不小于4.5m,二层及以上层高不小于3.9m,室内外高差不小于0.6m。一层主要功能为门厅、监控中心、餐厅、后厨、接待室、技术产品陈列室、消防控制室等;二层及以上主要功能为会议室、办公室、党建室和配套用房等。

室外工程:B02机楼、C03动力中心和A01维护支撑用房建设范围内的地面原有附着物拆除、场地平整、地基处理、土方工程、基坑支护、化粪池等室外附属构筑物,给排水、暖通、电气等各类室外管线,以及地下综合管廊、室外道路、地面、围墙、绿化、照明等,并与园区整体室外工程做法、材质、规格保持一致,相关道路、管廊、管线等与园区前期建设部分相衔接且预留后期建设接口。

园区配套工程:包含客户临时接待区翻新、临时展示区周边排水、园区管网及给排水、园区标识展示墙及绿化、门房及围墙、道路及地面硬化、其他配套设施等7个分部工程。

上述土建方案根据最终确定的机电建设模式在设计阶段优化。项目计划工期135日历天,拟开工时间为2026年7月1日(以签发开工令时间为准),竣工时间为2026年11月13日。

本次项目招标控制价20423.04万元(不含税),其中设计费招标控制价为632.78万元(不含税),施工费招标控制价为19001.83万元(不含税),招标范围涵盖:

设计:方案设计、初步设计、施工图设计。

建筑工程(含设备采购安装):包括工程图纸设计范围内的所有工程内容,材料、设备的采购和安装、调试、技术培训等。

项目后续服务:从本项目的设计至施工准备、工程施工、完工验收、竣工验收及结算,质保期内的缺陷修复和保修等工作。

凡有意参投者,请于2026年6月3日00时00分至2026年6月7日23时59分,登录“庆阳市公共资源交易中心网站”获取招标文件。此外,投标文件递交截止时间为2026年6月23日09时00分,开标地点为庆阳市公共资源交易中心“网上不见面开标系统”。


阅读全文
相关推荐

国产卡是如何兼容CUDA的?

国产卡是如何兼容CUDA的?
都在说CUDA是英伟达最强的护城河,CUDA到底是什么?CUDA是英伟达在2006年推出的并行计算平台,简单说就是一套让程序员把计算任务扔给GPU跑的"语言+工具+规则"。听起来没什么特别,但问题在于,过去二十年,全球AI和深度学习的生态,几乎全部建立在CUDA之上。PyTorch、TensorFlow、各种大模型训练框架,底层都在调...

DeepSeek-V4.1 定档 6 月之核心技术深度前瞻!2026

DeepSeek-V4.1 定档 6 月之核心技术深度前瞻!2026
前言:一场提前泄露的 “阳谋”2026 年的五一假期刚过,整个 AI 圈被一则消息炸得无法安宁 ——DeepSeek 不仅完成了震惊业界的 500 亿元天价融资,更官宣 V4.1 版本将于 6 月正式上线。如果说 4 月份发布的 V4 是一个完成国产适配的技术预览版,那么即将到来的 V4.1,则是一场蓄谋已久的行业总攻。这早已不只是普通的模型版...

北京超智算人工智能创新示范园项目主体结构封顶

北京超智算人工智能创新示范园项目主体结构封顶
2026年6月3日,北京超智算人工智能创新示范园项目举行封顶仪式。项目于5月26日圆满完成主体结构封顶施工,顺利达成阶段性建设目标,为后续室内装修、专项验收、正式投产等工作有序推进夯实了坚实基础。作为北京市2025、2026年“3个100”重点工程,该项目位于中关村科技园区石景山园北II区创业创新园1606-634-2地块,规划用地...

GPU服务器前端网络组网概述

GPU服务器前端网络组网概述
根据H100-GPU服务器确认各网络平面针对H100-GPU服务器的配置清单,可进行网络平面划分:single-400GE 8x (支持IB NDR/Ethernet OSFP),用于后端网络GPU分布式集群梯度同步single-200GE 1x (支持IB HDR/Ethernet QSFP56),用于对接存储网络dual-25GE 1x(SFP+),用于对接前端网络注:single指Single Port (单口网卡),...

约2.04亿元!中国移动庆阳数据中心这些工程项目拟7月开工!

约2.04亿元!中国移动庆阳数据中心这些工程项目拟7月开工!
2026年6月2日,中国移动(甘肃庆阳)数据中心B02机楼、C03动力中心、A01维护支撑用房土建工程及室外工程、园区配套工程设计、采购、施工总承包招标公告发布。公告显示,本次招标项目建设地点为庆阳市西峰区“东数西算”产业园区内,工程内容包括:B02机楼土建工程:总建筑面积约25870㎡(含地下生产水池及泵房、光缆进线间,...

GPU服务器中的ETH、RDMA、GID、NVLink分别是什么?

GPU服务器中的ETH、RDMA、GID、NVLink分别是什么?
英伟达的旗舰机型,GB300的核心优势不止在于Grace CPU+Blackwell Ultra GPU的超强硬件配置,更在于一套分层、高速、低延迟的互联传输体系。很多时候会被四个名词绕晕:ETH、GID、RDMA、NVLink。它们到底各自是什么?谁负责内网、谁负责外网?谁依赖谁、谁限制谁?算力跑不满、集群通信卡顿、RDMA掉线,根源大多藏在这四者的...

三步部署DeepSeek V4模型

三步部署DeepSeek V4模型
背景:DeepSeek V4其核心突破在于全系标配 100 万 token(约 75 万汉字)的超长上下文窗口‌,并针对效率与性能进行了系统性优化。目前发布了两个版本,分别为DeepSeekV4-Pro(旗舰版)‌ 和 ‌‌DeepSeek V4-Flash(轻量版),下面以DeepSeek V4-Flash(轻量版284B)部署为例展开。参考链接:https://docs.vllm.ai/projects/a...

总投资30亿!世界硬盘分布式先进存储力数据中心项目一期预计7月建成投运

总投资30亿!世界硬盘分布式先进存储力数据中心项目一期预计7月建成投运
2026年5月26日消息,位于简阳经开区的世界硬盘分布式先进存储力数据中心项目一期进度已过40%,预计今年7月建成投运。据悉,该项目于今年3月正式开工,总投资30亿元,由四川永旗数链科技有限公司顶层统筹,旗下永旗(四川)科技有限公司主导推进,永旗(简阳)科技有限公司作为唯一实施主体,分三期建设。项目租用园区标准厂...

国内GPU卡全线飙涨原因分析

国内GPU卡全线飙涨原因分析
紧张升级5 月份,非常非常多的人寄希望于两个大佬谈判之后的的 GPU管制放松,特别是上一代 hopper架构的顶配算力卡松绑,弥补内部的算力不足,但是结果事与愿违,双方在 GPU 算力领域抓紧了卡脖子竞赛,彼此相互掐。(不要抱幻想了,干就完了)咱发布“韬定律”,引领未来半导体产业自主可控发展;对面发布史上最严 BIS 禁令...

算力成本失控:CPU两轮涨价超40%,内存半年翻倍,高端GPU租赁排到2027年

算力成本失控:CPU两轮涨价超40%,内存半年翻倍,高端GPU租赁排到2027年
本周服务器硬件全线紧缺态势未改。英特尔第二轮涨价于5月底正式落地,综合涨幅 40%~51% ;内存合约价Q1创单季暴涨 90%以上 历史纪录;高端GPU租赁价格年内再涨近 40% ,H200排期已延至 2027年Q2。AI产业正从“GPU独大”转向 全栈紧缺。一、CPU:涨价加速,两轮累计超40%服务器CPU价格持续走高,英特尔已完成两轮公开涨价:第...
返回顶部
